監理公司陸豐甲湖灣項目完成超重、大件卸運吊裝工作

發布日期:2024-07-30 信息來源:監理公司 作者:吳家亮 字号:[ 小 ]

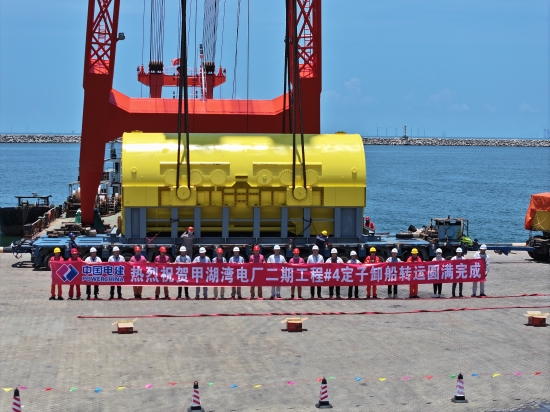

近日,監理公司陸豐甲湖灣項目接續完成3号機組高、中壓整缸和4号機組發電機定子、汽輪機轉子等成功吊裝就位,為後續本體安裝高峰奠定有利條件。

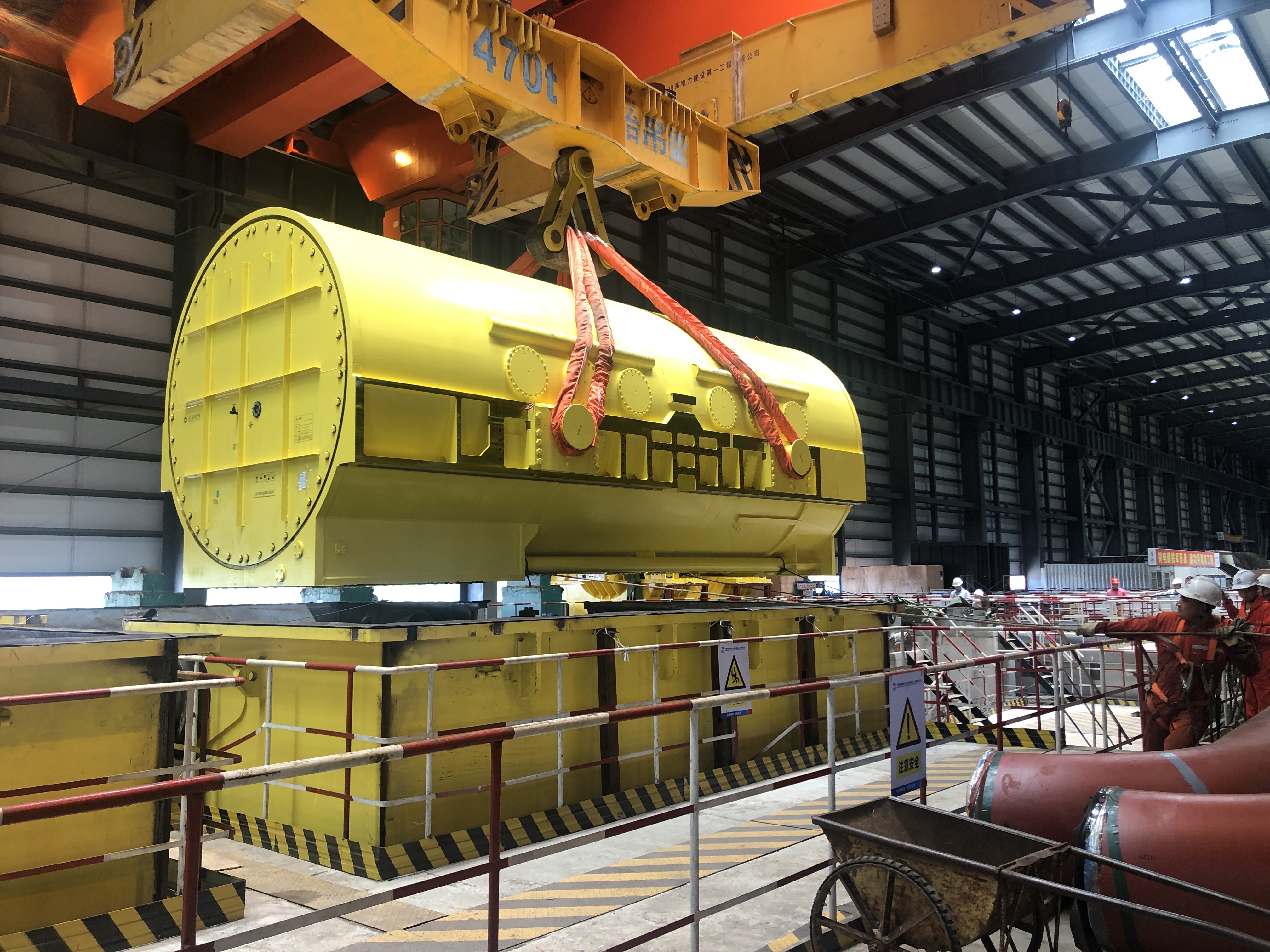

本工程汽輪發電機組采取一次再熱結構,高、中壓缸淨重分别為162噸、250噸,發電機定子是整個項目的關鍵設備之一,淨重達到395噸。

為确保這些超重、大件的卸船、轉運和吊裝就位工作的順利進行,針對發電機定子吊裝這一複雜程度高、作業難度大、行走行程長等特點,監理部通過前期詳盡規劃,對全流程精細策劃,過程中精心組織協調,認真組織總結3号機組定子吊裝經驗,運用監理公司智能化平台,從浮吊選取、吊裝條件、中心比對等技術環節上深度摸索,反複論證,在組織、管理措施上一方面明确監理崗位職責,安排精幹力量全過程輪班值守監督;另一方面按批準的方案要求施工單位現場指揮、技術、安全、質量、應急、後勤保障等必須盡職履責到位。

吊裝前,監理部羅列基礎标高和中心線複測、擡吊梁焊縫檢測、臨時小車電機電氣試驗和絕緣電阻檢查等共計36項必要條件檢查清單,并帶領施工單位開展了嚴格的技術、質量及安全檢查和交底。

吊裝作業過程中,監理部全程現場監督,确保作業嚴格按照方案作業,對重要工序和關鍵安裝點位實施多次複核管控,保證工程質量;注意施工進度将天氣、光線、連續作業時長,都納入總體協調監督範圍,确保施工安全;定時向業主單位反饋吊裝作業進展,以便及時調整和優化作業計劃,切實保障項目超重大件吊裝。
